屋根じまいも終わり大工さんは軸組工事に入りました。
間柱を入れたり筋違を入たり金物を入れていきます。

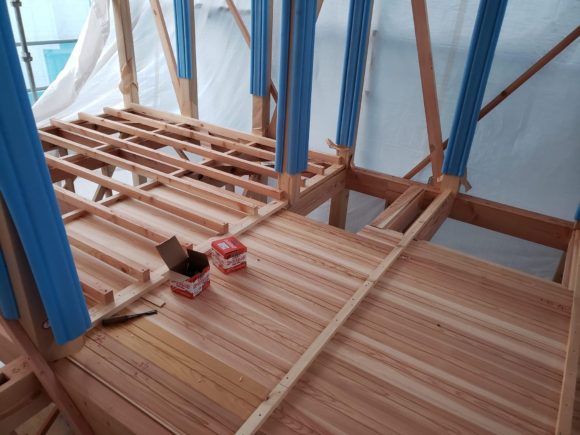

1階の天井は化粧で見える部分が多いです。 化粧天井を梁の上に乗せた後で2階根太を取り付けて2階の床を張ります。 2階の根太をつけています。

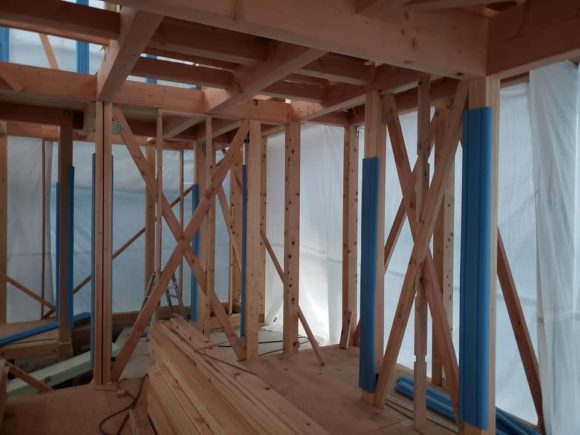

1階部分の筋違を入れています。 垂木が沢山見えているのは上棟の時に仮りに入れてる筋違いです。 軸組が進行すると仮筋違いは取ります。

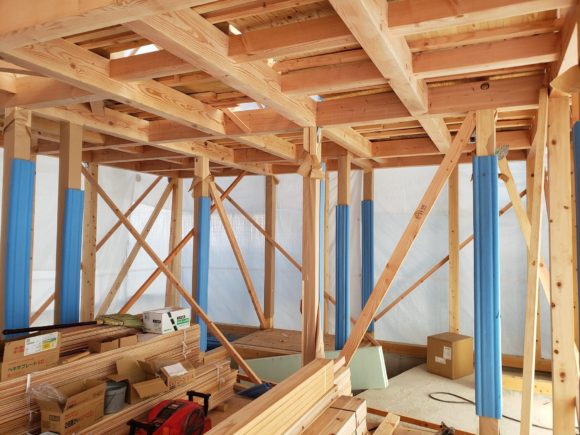

1階の軸組をしています。 柱は国産の4寸角の桧を使用しています。

大屋根切り妻屋根の屋根仕舞いを行っています。 2階部分は勾配屋根がそのまま化粧で見える造りになっています。 天井を貼らないでので天井に断熱材をいれません。 外断熱に成っています。 化粧屋根材の上にミラフォームの3種の厚み50ミリを敷き込みます。 その上に垂木で通気層をとります。

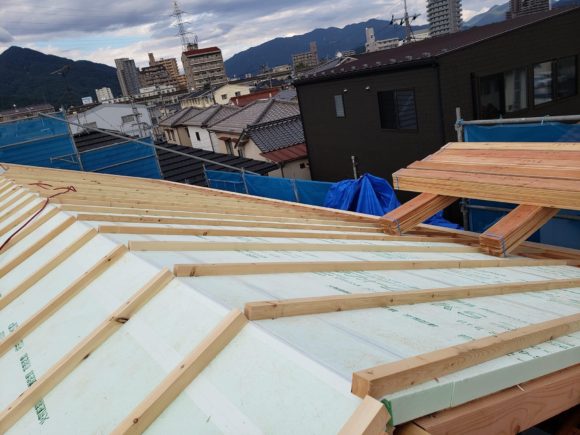

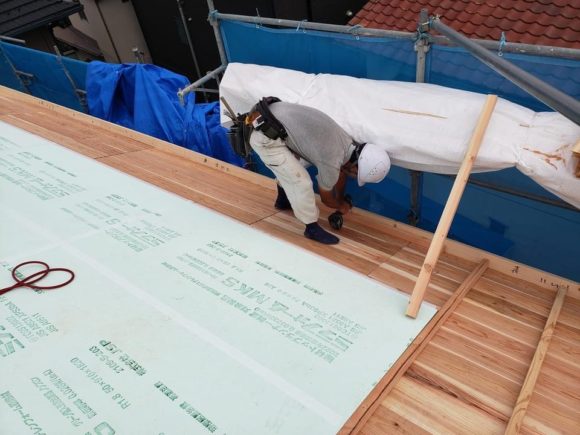

断熱材を敷き込み垂木で通気層を取った所です。 この上に杉の野地板を張ります。 ゴムアスファルトルーフィングをはり瓦桟を打ち瓦を葺きます。

四方清めをお施主様の長男さんもお父さんとされました。 お酒と塩を四方の柱に置いて清めの儀式をします。

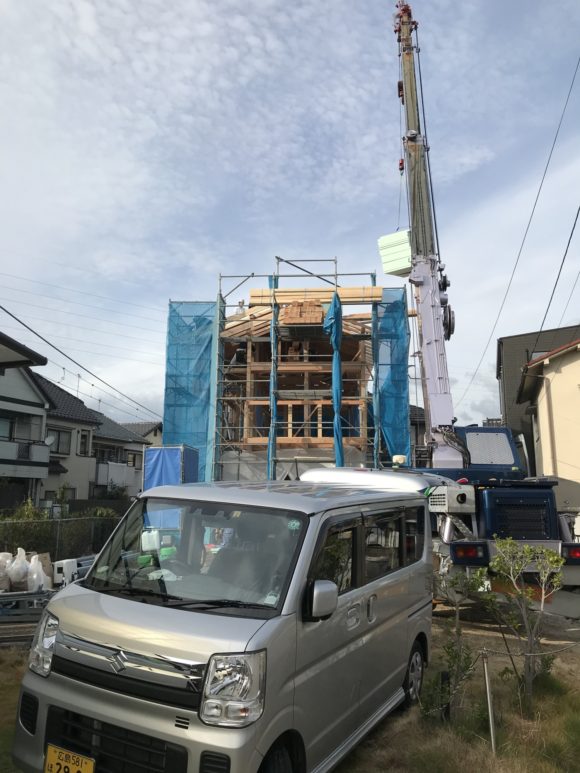

上棟が終わりお施主様にご祝儀とお弁当を全員頂きました。 N様ありがとうございました。

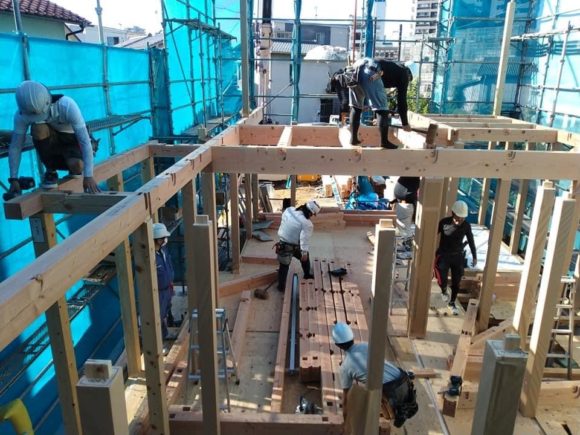

大工さん7人で手際よく作業を進めて行きました。 柱は国産のヒノキです。 210角のお父さん柱と180角のお母さん柱の大黒柱を立てています。

化粧の垂木を取り付けています。 軒天は杉の上小の杉板が化粧で見えます。

ベテランの大工さんと若手の大工さんが連係良く作業を進めて行きました。

いつもの手慣れたレッカーの運転手さんなので連携良く安全に作業出来ました。

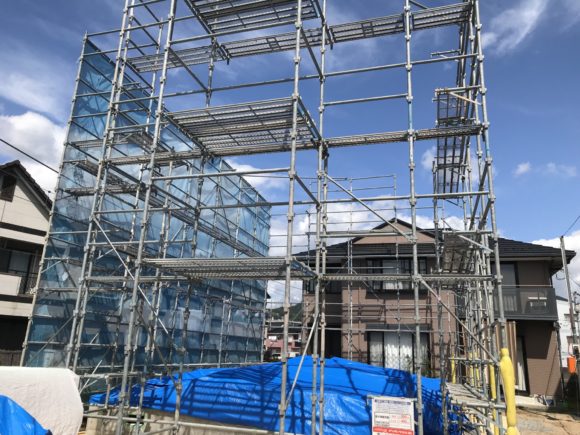

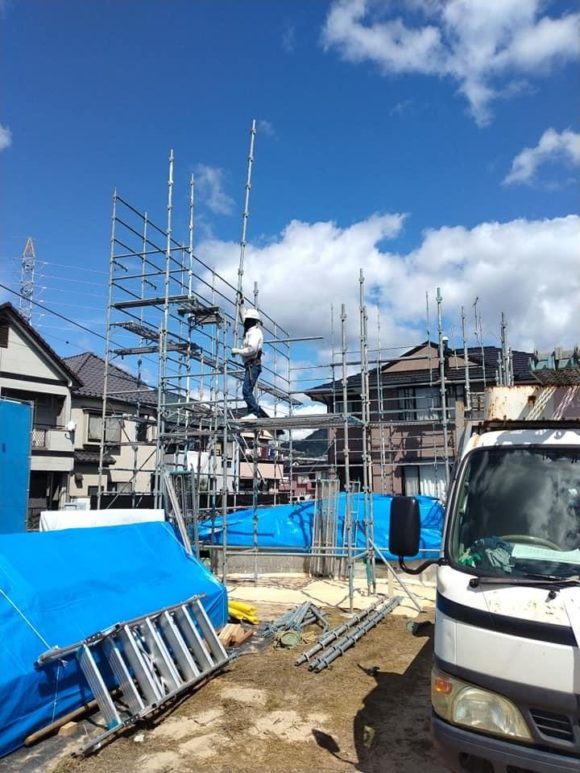

明日が上棟です。 先行足場を組んでいます。

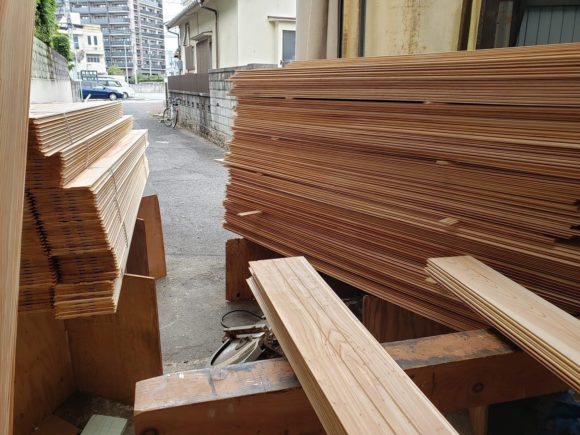

材料は事前に搬入しています。 雨に備えてシートをかけてます。

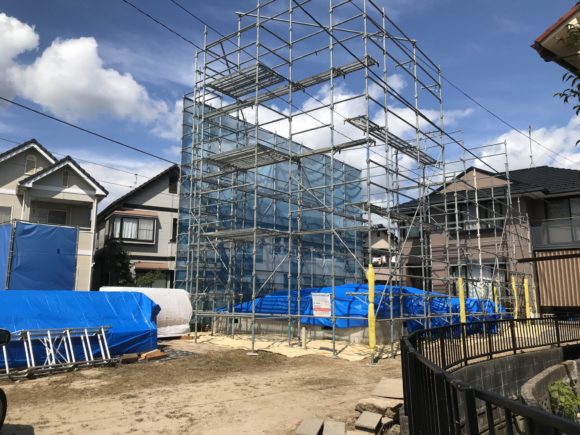

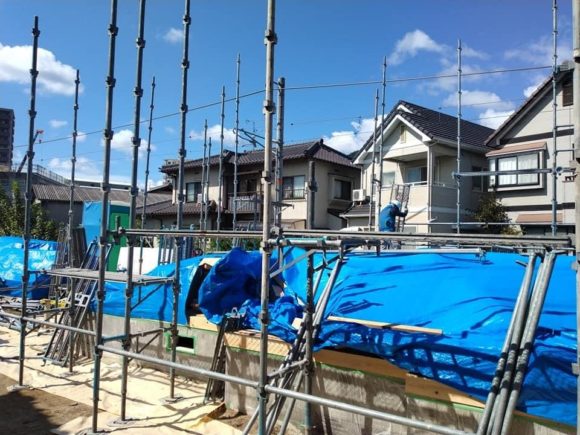

先行足場組み上がりました。 線路側には防護ネッを張りました。

三面のシートは明日張ります。 また壁つなぎもつけます。
20日は祭日でした防蟻工事に入りました。
防蟻工事には安全性が高く人体に影響はない耐久性も長いホウサンを使用しています。
土台や大引きに塗りました。
ラス板を張った時点でもう一度入ります。

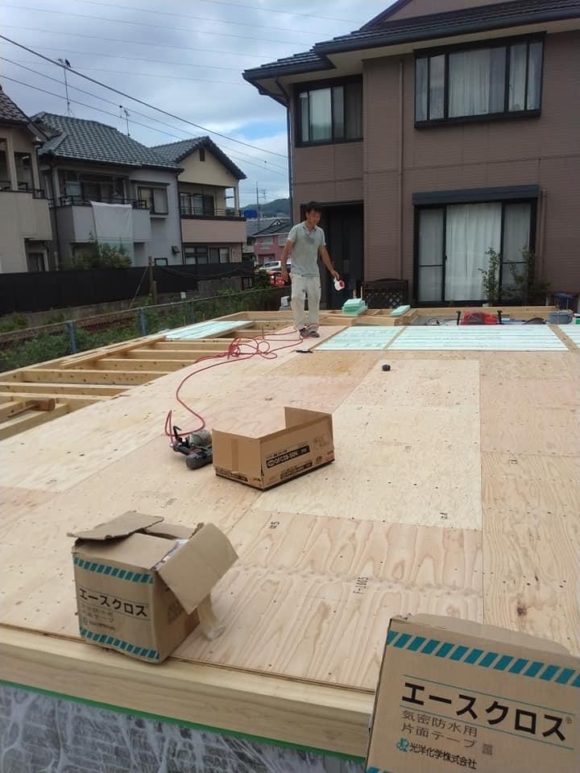

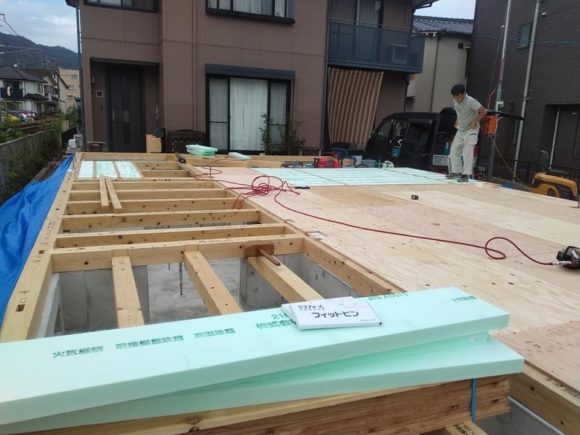

9月22日は床下に断熱材を入れました。
押し出し法ポリスチレンホームの成型版のミラフォームの3種の50ミリを使用しています。25日の上棟に向けて準備を着々としています。

今日は基礎体験会を開催しました。

土台を大工さんが敷き込んでいるのでそれも見学して頂きました。
土台にはシロアリが寄りつかないヒノキの芯もち材の4寸角のKD材を使用してます。

基礎型枠をバラシて片付けをしています。 明日基礎工事の体験会を行います。
隣にお住まいの実家のお母さんから毎日丁寧なお仕事して頂いていると
お褒めのお言葉を頂戴致しました。

東雲本町の加工場で化粧屋根材加工。 上棟の下準備しています。

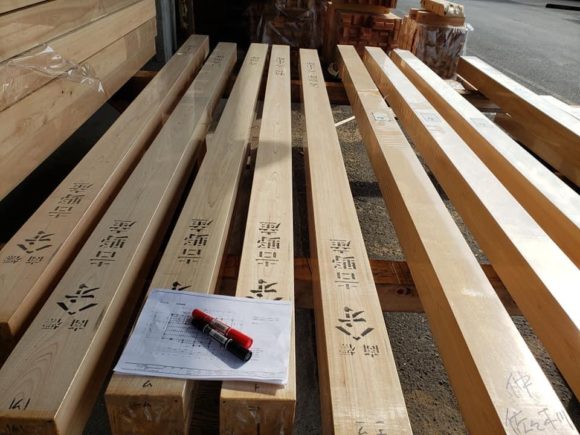

この家は4寸角のヒノキ柱です。 棟梁が番付しています。

大黒柱の墨付け刻みを大工さんがしています。 下屋根木取り墨付け加工。

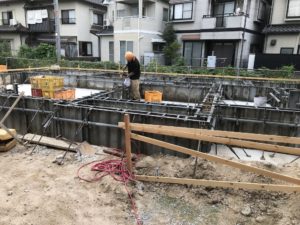

金曜日にアンカーセットが終わりました。

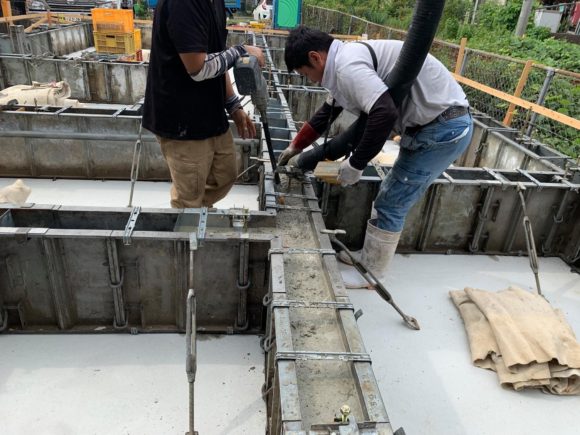

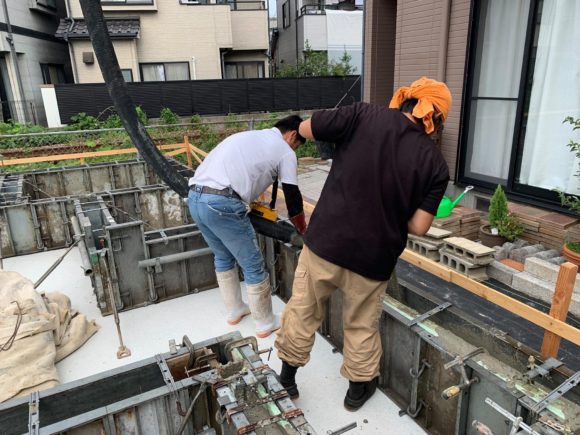

本日立ち上がりのコンクリートを9時半より生コンを小型車で取り ポンプ車で打設しました。 バイブレーターを使いジヤンカや巣が出ない様に打ちました。![]()
午後からレベラーで天端の水平を出しました。

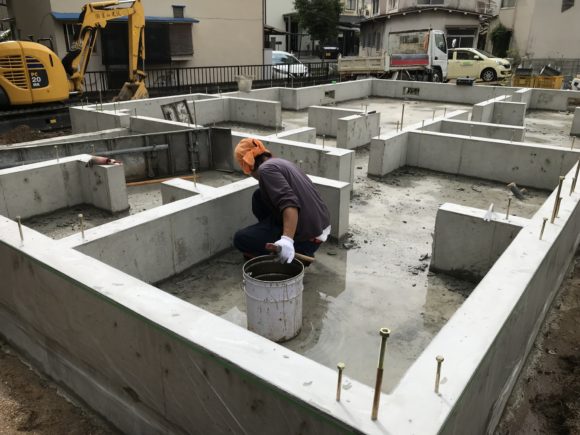

今日はアンカーセットの確認して来ました。
特にホールダウンアンカーは地震の時の引きは抜きを防ぐために重要です。
位置確認本数確認しました。
