天気予報に翻弄されて予定していた明日の上棟は月曜日に延期しました。
明日は夜半から明け方までは雨がかなり降るようですがあとは止むようです。
大黒柱のお父さん柱は240角お母さん柱は180角のヒノキの無垢の無節です。
中塚棟梁が仕口加工をしています。
240角のヒノキ柱は多分10年以上寝かしていました。
乾燥はカラカラになっています。
よく乾燥している証拠に背割れが大きくあいてます。
今時ひのきの大黒柱の無垢の無節を使う工務店はないと思います。
日頃の行いのせいか5月17日の上棟は延期しました。
天気予報で100%雨☔が降ります。
5月19日に変更決定しました。
六日市の長男一家は平日の為参加出来ません。
防蟻処理はエコボロンを使います。
WBハウスの為に通常工法より部品の取り付け等があります。
エコボロンを土台大引などに噴霧しています。ひ
基礎の立ち上がりに断熱材を施工しています。
ジョイント部にはシーリングを打ちます。
WBハウスのためアンダーヘルスを先付けしています。
出雲建設さんに地盤調査をして貰いました。 全部で6点取って貰いました。 ベタ基礎で大丈夫と判定出ました。 耐震等級3を構造計算しているにも関わらず 南区役所の建築課は崖条例をかざし て、いちばんある段差で3.4メートルしかないのに 30度ラインは硬いところでも鋼管杭を打ってください そうでなければ建築確認を下ろせません。 建物が転倒する恐れがありますと担当者は言います? 殆どが岩盤の所に鋼管杭を打たされる様になるとは思いもよりませんでした。 無駄なお金がかかります。 杭を打たなければいけないとは悔いが残ります。 60年も家が経っている敷地なのに隣の崖が崩れるわけはないじゃろうが? 怒り💢![]()
![]()
![]()
![]()
![]()
本日は仮設電柱の引き込みを行いました。 最初は駐車場の右端を予定してましたが 桜の枝がかかるので上手くないので左端に変えました。 また水曜日に地耐力の調査をするので建物の位置出しを トランシットを据えて正確に出しました。 微妙なところがあるので正確に出しました。 トランシットは部長が据えました。 私は相番をしました。![]()
![]()
![]()
![]()
![]()

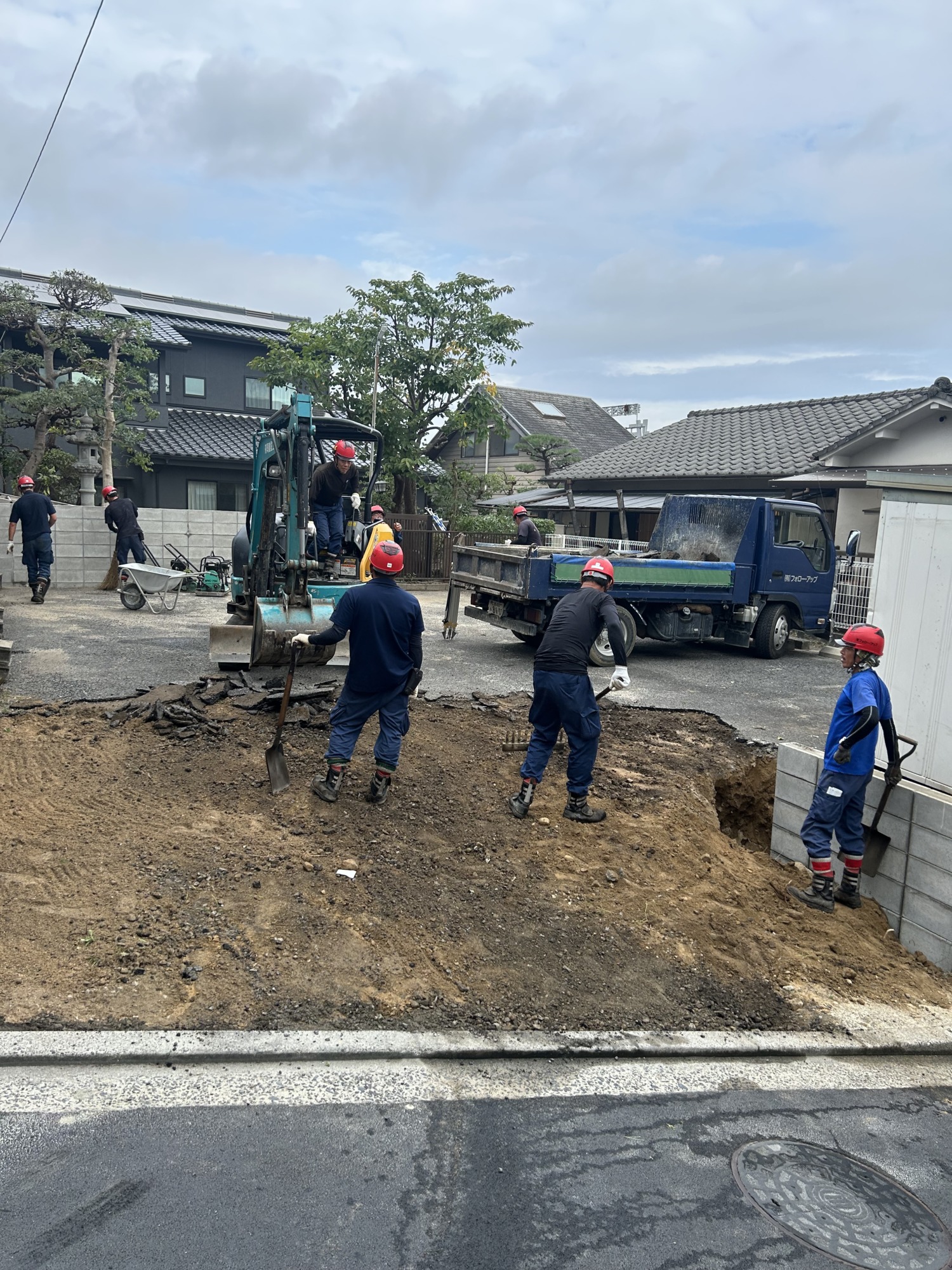

解体工事も順調に進んでいます。
家の上家は全部無くなりました。
私が中学3年の時から住んでました。
大学生と就職中は別としてそれ以外はこの家に住んでいました。
長年住んでいた家がなくなるのは寂しいものです。
色々な思い出が胸中を去来します。
基礎や地中物の撤去処分も含めて今週末には終わりそうです。
